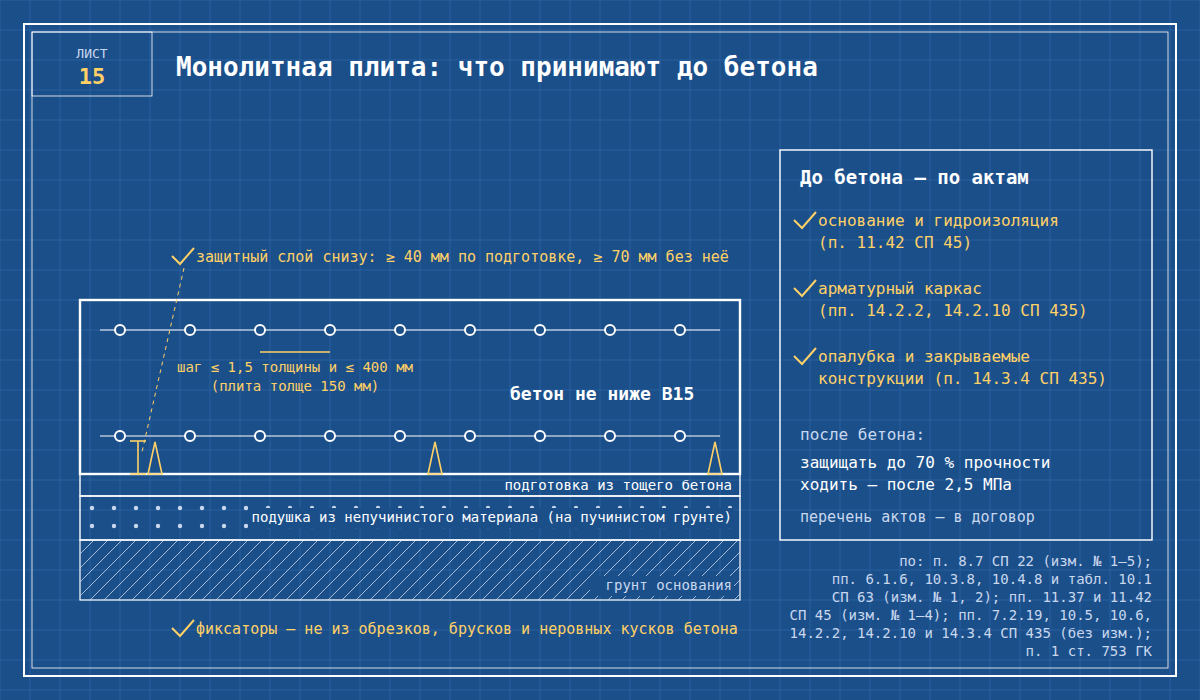

Плитный фундамент: какой толщины монолитная плита и что проверить до бетона
Суть
Для малоэтажных жилых домов свод правил об основаниях называет плитные фундаменты среди фундаментов на естественном основании, которые следует применять (пункт 8.2 СП 22.13330.2016 «Основания зданий и сооружений» — здесь и дальше с изменениями № 1–5, последнее — приказ Минстроя от 07.12.2023 № 884/пр, действует с 08.01.2024; по ссылке открывается издание 2016 года без изменений). Тип и конструкция малозаглублённого фундамента и способ подготовки основания под ним зависят от свойств грунта и степени его пучинистости (пункт 8.5). Если грунты сильнопучинистые, а дом значительно чувствителен к неравномерным деформациям, его «следует строить» на малозаглублённой или незаглублённой монолитной железобетонной плите с подушкой из непучинистых материалов (пункт 8.13).
Готовой толщины плиты в сводах об основаниях и о бетонных конструкциях нет. Кроме расчёта железобетонная конструкция должна отвечать конструктивным требованиям к размерам и армированию, а её размеры — позволять разместить арматуру с защитным слоем бетона (пункты 10.1.1 и 10.2.1 СП 63.13330.2018 «Бетонные и железобетонные конструкции. Основные положения» с изменениями № 1 и № 2, последнее — приказ от 20.12.2021 № 965/пр, с 21.01.2022; по ссылке — издание 2018 года без изменений). Поэтому толщину, армирование и класс бетона берут из расчёта и чертежа, а свод задаёт им рамки: бетон — класса не ниже В15, плоские плиты армируют в двух направлениях у нижней и верхней граней, шаг стержней при толщине плиты больше 150 мм — не больше полутора толщин и не больше 400 мм (пункты 6.1.6, 10.4.8 и 10.3.8). Проектная документация для дома индивидуального жилищного строительства по общему правилу не обязательна, но заказать её застройщик вправе по собственной инициативе (часть 3 статьи 48 Градостроительного кодекса). Считать плиту — работа проектировщика, а числа сводов — ориентир, чтобы сверить с ними его чертёж.
Что заложить в договор и смету
| пункт | что записать | зачем |
|---|---|---|
| расчёт и чертёж плиты | толщина, армирование, класс бетона, кто и по каким данным считал | готовой толщины нет, её дают расчёт и конструктивные требования (пункт 10.1.1 СП 63) |
| пучение | выполнен ли расчёт оснований по деформациям пучения | на пучинистых грунтах такой расчёт для малозаглублённых фундаментов обязателен (пункт 8.6 СП 22) |
| подушка | материал и толщина | фундаменты кладут на выравнивающую подсыпку из песка, а на пучинистых грунтах — на подушку из непучинистого материала (пункт 8.7 СП 22 в редакции изменений № 2 и № 5) |
| бетонная подготовка | есть ли она под плитой, её толщина и класс бетона | по пункту 11.37 СП 45.13330.2017 с изменениями № 1–4 (последнее — приказ от 03.06.2026 № 354/пр, с 04.07.2026) при возведении монолитных фундаментов необходимо выполнить подготовку из тощего бетона, а свод об основаниях называет толщину от 100 мм и бетон от В7,5, но допускает и щебёночную или песчаную подготовку с цементной стяжкой, и бетонирование без подготовки (пункт 4.25 СП 22) |
| защитный слой | толщина снизу по проекту | таблица 10.1 СП 63 в редакции изменения № 1 задаёт наименьшую толщину: по бетонной подготовке — 40 мм, без неё — 70 мм у нижней рабочей арматуры |
| фиксаторы | вид и шаг | обрезки арматуры, деревянные бруски и неровные куски бетона фиксаторами служить не могут (пункт 7.2.19 СП 435.1325800.2018, изменений к нему на 28 сентября 2026 года нет) |
| акты скрытых работ | на основание, гидроизоляцию и арматуру — до бетона | о подготовленном основании и гидроизоляции в пункте 11.42 СП 45 сказано прямо: такие акты «должны быть составлены» |
| уход за бетоном | кто укрывает и увлажняет плиту и до какой прочности | открытые поверхности бетона защищают, пока он не наберёт 70 % проектной прочности (пункт 10.6 СП 435) |
Отдельный этап сдают и принимают, если это предусмотрено договором (пункт 1 статьи 753 Гражданского кодекса, дальше — ГК), а качество работы сверяют с условиями договора, при их отсутствии или неполноте — с требованиями, обычными для такой работы (пункт 1 статьи 721). Поэтому своды правил и перечень актов называют в договоре прямо.
Как идёт стройка

Дно под плиту. Случайные переборы грунта восстанавливают местным или песчаным грунтом с тщательным уплотнением (пункт 11.24 СП 45 в редакции изменения № 4). Воду отводят так, чтобы свежий бетон не затопило, пока он не наберёт 30 % проектной прочности (пункт 11.34).
Сетки и фиксаторы. Арматура в конструкции должна быть чистой — без жира, грязи, льда, снега и налёта ржавчины, а защитный слой держат пластмассовые фиксаторы промышленного изготовления; допускаются и фиксаторы однократного использования, которые остаются в бетоне, например из цементно-песчаного раствора (пункты 7.2.9, 7.2.17 и 7.2.18 СП 435). Если плита работает в агрессивной среде, в растянутой зоне бетона пластмассовые подкладки под стержни рабочей арматуры ставить нельзя (пункт 7.2.20).
Заливка. Бетонные работы начинают только после проверки и оценки соответствия законченных опалубочных и арматурных работ (пункт 5.6 СП 435).
Пока плита твердеет. Открытые поверхности бетона сразу защищают от испарения влаги, осадков, ударов и сотрясений, держат влажными (поверхность, к которой не будут примыкать новый бетон или раствор, вместо укрытия и полива покрывают плёнкой или плёнкообразующим составом) и не снимают защиту, пока бетон не наберёт 70 % проектной прочности, а ходить по плите и ставить на неё опалубку можно после того, как бетон наберёт 2,5 МПа (пункты 10.2, 10.6 и 10.5).
Приёмка этапа
До бетона — основание. Расположение, размеры, отметки дна и грунты сверяют с рабочей документацией (пункт 11.39 СП 45), а подушку и подготовку — с договором: материал, толщину, класс бетона подготовки.
До бетона — арматура. Перед бетонированием осматривают каждое арматурное изделие (пункт 14.2.7 СП 435). Арматурный каркас принимают по актам освидетельствования скрытых работ и актам приёмки (пункты 14.2.2 и 14.2.10), закрываемые бетоном конструкции и опалубку — по акту (пункт 14.3.4). Пока бетона нет, защитный слой у фиксаторов и шаг стержней видны, их можно промерить рулеткой по чертежу.
После — геометрия. Геометрические параметры фундаментов контролируют сплошь (пункт 15.2 СП 435). Замеры до бетона и после можно поручить инженеру технадзора при строительстве дома.
Если подрядчик подвёл
До заливки отступление ещё можно исправить, поэтому заявляйте о нём сразу: заказчик, который при контроле заметил отступление от договора, способное ухудшить качество, и не заявил о нём немедленно, теряет право потом на него ссылаться (пункт 2 статьи 748 ГК). Акт не подписывайте без проверки: если договор не говорит иного, принявший работу без проверки лишается права ссылаться на недостатки, которые можно было увидеть при обычной приёмке (пункт 3 статьи 720). Подрядчик отвечает, если плита отступает от технической документации или обязательных для сторон строительных норм (пункт 1 статьи 754). Требования к нему по пункту 1 статьи 723 возникают, если отступление от договора ухудшило плиту или другой недостаток сделал её непригодной для использования по договору, а без такого условия — для обычного, и закон или договор не установили иного. Когда гражданин строит дом для себя, к договору применяются и правила бытового подряда о правах заказчика (пункт 3 статьи 740), а если дом ему строит компания или ИП, — ещё и Закон РФ от 07.02.1992 № 2300-1 «О защите прав потребителей» (преамбула). Какое требование выбрать и в какие сроки его заявить — с гарантией и без неё, — решают до того, как писать претензию подрядчику.
Главная приёмка плиты — до бетона: после заливки защитный слой и шаг арматуры глазами уже не проверить.
